что такое специализированный поток
Классификация и параметры строительных потоков
Различают следующие разновидности строительных потоков.
1. По структуре и виду продукции: частные, специализированные, объектные и комплексные.
Частный поток — элементарный строительный поток, состоящий из одного или нескольких процессов, выполняемых бригадой или звеном на частных фронтах работ. Например, рытье траншеи, окраска поверхностей масляной краской и др. (рис. 5.2, а).
Специализированный поток — совокупность технологически связанных частных потоков, объединенных единой системой параметров и схемой потока, а также общей строительной продукцией в виде законченных конструктивных элементов или частей зданий (сооружения) (рис. 5.2,б).
Рис. 5.2. Циклограммы строительных потоков:
Объектный поток — совокупность технологически и организационно связанных специализированных потоков, совместной продукцией которых являются законченные строительством отдельные здания, сооружения или группы однородных объектов (рис. 5.2, в).
Комплексный поток — совокупность организационно связанных объектных потоков, объединенных общей продукцией в виде комплекса зданий и сооружений. Например, жилой массив, промышленное предприятие (рис. 5.2, г).
Схема технологической структуры потоков представлена на рис. 5.3.
Рис. 5.3. Структура технологических потоков
2. По характеру ритмичности: ритмичные, разноритмичные и неритмичные потоки.
Ритмичный — в котором все составляющие потоки имеют единый ритм, т. е. продолжительность выполнения работ каждой отдельной бригадой на частных фронтах работ одинакова.
Разноритмичный — в котором составляющие его потоки имеют одинаковые ритмы однотипных работ и различные ритмы разнотипных.
Неритмичный — в котором продолжительность выполнения каждой отдельной бригадой работ на частных фронтах неодинакова.
Неритмичные строительные потоки проектируют для возведения объектов со сложной конфигурацией в плане, при различных высотах их помещений (цехов) и неравномерном распределении объемов работ в пространстве. Такие объекты трудно расчленить на захватки (участки), равные по трудоемкости. Поэтому продолжительности выполнения работ на захватках отдельными бригадами, которые в процессе возведения объекта имеют постоянный численный состав, различны.
3. По продолжительности строительства: кратковременные и долговременные потоки.
Кратковременный поток организуют при возведении отдельных зданий (сооружений) или групп объектов, продолжительность строительства которых не превышает одного года; долговременный — при строительстве объектов или комплексов, продолжительность строительства которых составляет более одного года.
Долговременные потоки способствуют ритмичной работе строительных организаций, позволяют полнее использовать строительные машины, трудовые и материальные ресурсы. Кроме того, такие потоки создают условия для ритмичной работы транспорта и производственных предприятий строительной индустрии, системы материально-производственной комплектации, обеспечивающей строительство деталями и конструкциями, способствуют сокращению объема незавершенного производства, внедрению сквозного поточного бригадного подряда.
При организации сквозного поточного подряда на строительном конвейере «завод — транспорт — стройка» в поток включаются бригады рабочих, осуществляющие работы по изготовлению конструкций и деталей на заводе железобетонных конструкций, по транспортированию их на строительную площадку, а также бригады, осуществляющие процесс возведения здания или сооружения.
Применение сквозного поточного подряда предусматривает:
согласованную работу всех бригад, участвующих в технологическом процессе строительства (стадии производства и комплектации сборных железобетонных изделий и конструкций, их транспортирование со складов готовой продукции на стройки, а также монтаж и выполнение всех других общестроительных, отделочных и специальных видов работ);
усиление взаимной материальной ответственности трудовых коллективов, занятых во всей технологической цепочке, и повышение их заинтересованности в конечных результатах строительства;
дальнейшее расширение участия бригад в управлении производством.
Классификация строительных потоков
Классификацию потоков осуществляют в зависимости от структуры и вида конечной продукции.
Частный поток— это элементарный строительный поток, представляющий собой один или несколько процессов, выполняемых одним коллективом (бригадой, звеном). Продукцией частного потока могут быть земляные работы, устройство фундаментов, кладка стен, монтаж дома, штукатурные работы и т. д. Частный поток организуется в основном там, где возможно выполнение работ на разных захватках поточно-расчлененным способом.
Специализированный поток состоит из ряда частных потоков, объединенных единой системой параметров и схемой потока. Специализированные потоки являются основными структурными элементами потока. Их продукцией служат законченные виды работ, конструктивные элементы и части зданий (подземная часть здания, крыша, отделочные работы). В зависимости от характера объекта, вида и степени совмещения работ на одной и той же захватке (захватках) при выполнении работ вручную одновременно могут работать различные специализированные потоки, например бригады электриков и сантехников на строительстве жилого дома.
Частные и специализированные потоки могут иметь различные направленияразвития, которые зависят от объемно-планировочного и конструктивного решения здания, видов выполняемых работ и их этапов, используемых строительных машин и механизмов. Они могут быть горизонтальными, вертикальными, наклонными и смешанными (рис. 5.4).

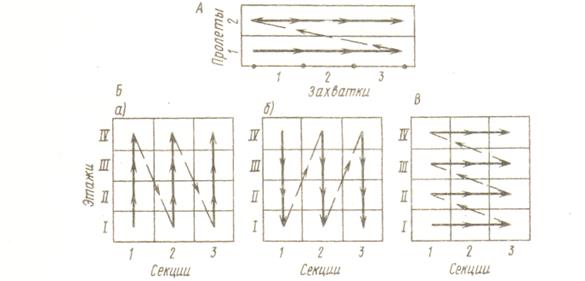

Рис. 5.4. Схемы развития потоков:
А — горизонтальная; Б — вертикальная; а — вертикально-восходящая; б — вертикально-нисходящая; В—смешанная
Горизонтальное направление потока осуществляют при устройстве фундаментов, монтаже конструкций одного этажа, кровельных работ и т. д.
Вертикальное направление потока может быть вертикально-восходящее, вертикально-нисходящее или сочетание этих двух направлений. Вертикальную схему применяют при монтаже многоэтажных промышленных зданий, когда монтаж ведут методом «на кран» отдельными участками на всю высоту здания, при кирпичной кладке труб и т. п.
По наклонной схеме осуществляют кирпичную кладку одного этажа, монтаж конструкций на разных отметках и т. п.
Сочетание разных направлений дает комбинированные схемы движения потоков. Преобладающей схемой развития потоков в многоэтажном строительстве является горизонтально-вертикальная, в одноэтажном — горизонтальная.
Объектный поток— совокупность специализированных потоков, состав которых обеспечивает выполнение всего комплекса работ по сооружению соответствующего объекта строительства. Продукцией этих потоков являются полностью законченные здания (сооружения) либо группа зданий (сооружений).
Комплексный поток состоит из объектных потоков, одновременно занятых строительством отдельных зданий и сооружений, входящих в состав промышленного предприятия, жилого квартала и т. д. Продукцией комплексного потока являются сданные в эксплуатацию промышленные объекты, законченные жилые кварталы и т. п.

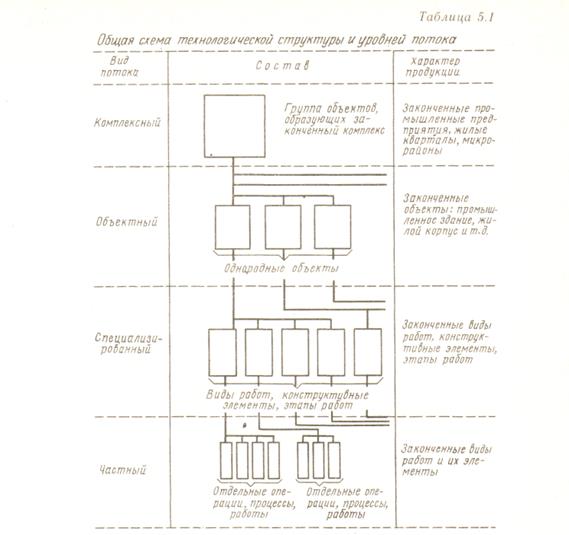

Общая схема технологической структуры и уровней потока по видам работ показана в табл. 10.1, а структура комплексного потока по строительству жилого квартала — в табл. 10.5.
Важнейшим элементом, влияющим на структуру потока, является характер специализации и группировка работ, которые выполняются
бригадой. Так, в комплексной общестроительной бригаде, которая включает рабочих разных профессий, владеющих также и совмещенными профессиями, частные потоки имеют место только в рамках работы самой бригады, А бригада в целом представляет собой специализированный поток.
В условиях монтажного потока ДСК, когда в состав потока наряду с бригадой монтажников входят также бригады плотников-столяров, сантехников, электриков, отделочников и т. д., такая структурная группировка ресурсов является основой объектного потока, дополняемого лишь небольшим количеством специализированных потоков. Таким образом, количество потоков нижнего уровня, составляющих следующий уровень потока, например количество специализированных потоков, формирующее один объектный поток, зависит в первую очередь от характера возводимых объектов и уровня специализации строительных организаций и входящих в их состав рабочих бригад.
По характеру временного развития различают следующие виды потоков:
равно-ритмичный, в котором все составляющие потоки имеют единый ритм, т. е. одинаковую продолжительность выполнения работ на всех захватах;
кратно-ритмичный, в котором все составляющие потоки имеют не равные, но кратные ритмы;
разно-ритмичные, в которых составляющие потоки не имеют постоянного ритма вследствие неоднородности зданий и сооружений и неравенства темпов составляющих потоков.
Поток графически может быть представлен в виде линейного календарного графика или циклограммы. На линейном графике для каждой специализированной бригады потока выделена горизонтальная полоса, а период работы такой бригады на разных захватках показывается смещенными относительно друг друга отрезками. Если соединить пунктирной линией точки, определяющие моменты начала работ каждой бригады по захваткам, то получим наклонные линии, каждая пара которых ограничивает определенную захватку. В циклограмме сохраняется календарная шкала линейного графика, но горизонтальная полоса выделяется для захваток в порядке их номеров снизу вверх. Поэтому работа каждой бригады изображается наклонной линией, которая как бы символизирует движение каждой бригады по фронту работ одной захватки и переход бригад с одной захватки на другую.
В реальных условиях строительства равно- и кратно-ритмичный потоки встречаются крайне редко, в основном при строительстве жилых домов силами ДСК. Разновидностью объектных и единственной формой комплексных потоков являются разно-ритмичные потоки.
По продолжительности функционирования различают потоки:
краткосрочные,организуемые для возведения нескольких зданий (сооружений) и имеющие разовый характер;
долгосрочные, рассчитанные на длительное время и охватывающие всю или преобладающую часть программы строительной организации;
непрерывные,организуемые в условиях постоянной специализации строительной организации на одном виде продукции.
Практически такая возможность создается в домостроительных комбинатах и других подобных им организациях.
Строительство. Классификация строительных потоков
Строительные потоки классифицируются по наиболее общим признакам.
Параметры потоков
Организация поточного строительства предприятий, зданий и сооружений предусматривает определение пространственных, технологических и временных параметров и зависимостей между ними.
1. К пространственным параметрам потока относятся: фронт работ, захватка, участок, делянка, ярус.
Фронт работ – пространство, в пределах которого осуществляются СМР в соответствии с заданием.
Участок – часть возводимого здания, в пределах которого развиваются взаимосвязанные специализированные потоки, входящие в состав объектного потока. Участок представляет собой пространственную конструктивно-технологическую часть здания, при возведении которой повторяется весь комплекс строительных, монтажных и специальных работ.
Делянка – часть фронта работ, отводимая для звена или одного рабочего.
Ярус – части здания, на которые делится объект по высоте в зависимости от конструктивных особенностей и технологии производства работ.
2. К технологическим параметрам потока относятся: число частных, специализированных или объектных потоков (n), объемы и трудоемкость работ, интенсивность (мощность) потока.
Интенсивность (мощность) потока – количество продукции в натуральных показателях, выпускаемой строительным потоком за единицу времени. Например, количество квадратных метров общей площади жилья в день.
3. К временным параметрам потока относятся:
4. Различают еще статические параметры и динамические. К статическим параметрам относят такие параметры, которые не зависят от производственных условий – объем работ, трудоемкость работ, стоимость работ.
К динамическим относят такие параметры, которые полностью зависят от конкретных производственных условий – численность рабочих, выработка на одного рабочего в день, интенсивность потока.
Основные принципы проектирования потоков
Используя основные принципы поточной организации промышленного производства и учитывая особенности строительного производства, разработаны следующие принципы и последовательность проектирования потока для возведения однородных объектов строительства:
Разновидности поточных методов
В зависимости от способов членения и разделения труда между рабочими поточные методы могут быть:
В зависимости от конструктивных особенностей зданий и сооружений применяются поточно-захватный и поточно-линейный методы.
Метод раздельных потоков – это такой метод поточного строительства, когда возведение здания организуется отдельными потоками, дифференцированными по группам строительства, выполняемым на объектах и комплексах объектах. Каждая группа процессов имеет свои параметры потока, отличные от параметров других потоков. Затем все параметры увязываются в единый поток комплекса объектов. Применяется при строительстве зданий сложной конфигурации и различных по конструктивному решению.
Что такое специализированный поток
ОРГАНИЗАЦИЯ ПОТОЧНОГО МЕТОДА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
86. В чём заключается сущность поточного cтроительства?
Поточное строительство – это такой метод выполнения строительно-монтажных работ, при котором обеспечивается планомерный, ритмичный выпуск готовой строительной продукции на основе непрерывной и равномерной работы трудовых коллективов, обеспеченных своевременной и комплектной поставкой всеми необходимыми видами материальных ресурсов.
Поточное строительство – это своеобразный строительный конвейер, который требует своевременного обеспечения работ проектной документацией, непрерывного и комплектного обеспечения материалами и изделиями, повседневного поддержания в исправности машин, инвентаря и приспособлений.
Поточное строительство предполагает расчленение процесса возведения зданий и сооружений на отдельные специализированные комплексы работ (строительные потоки), выполняемые непрерывно с переходом рабочих с расчётной скоростью с одного частного фронта работы на другой.
87. Какими методами может быть организовано непоточное строительство?
Непоточное строительство может быть организовано двумя методами: последовательным и параллельным. При последовательном методе каждое новое сооружение строится после того, как построено предыдущее. При параллельном методе продолжительность строительства одного здания равна продолжительности строительства всех одинаковых объектов.
При последовательном методе продолжительность строительства комплекса зданий при прерывистом выполнении однотипных работ и таком же потреблении материальных ресурсов максимальна. При параллельном методе обеспечивается минимально возможная продолжительность строительства комплекса объектов и одновременно максимальное потребление материальных и трудовых ресурсов.
88. В чём преимущества поточного строительства?
При поточном строительстве завершение строительства комплексов объектов произойдёт быстрее, чем при последовательном методе; одновременно уменьшатся потребляемые материальные и трудовые ресурсы по сравнению с параллельным методом строительства.
Поточный метод обеспечивает равномерность загрузки бригад, равномерность потребления ресурсов и ритмичность выпуска готовой строительной продукции. Этот метод создаёт благоприятные условия для работы смежников – субподрядных организаций, снабженческих и транспортных организаций, заводов строительной индустрии.
При поточном строительстве образуются минимально необходимые и постоянно возобновляемые строительные заделы, что при сокращении общей продолжительности строительства и планомерном вводе объектов в эксплуатацию приводит к сокращению объёма незавершённого строительства и повышению эффективности капитальных вложений.
Практика показала, что совершенствование поточных методов строительства является большим резервом в сокращении сроков строительства и снижения его стоимости.
Пример. Строительной организации поручено строительство пяти одинаковых домов. Условно принимаем, что трудоёмкость работ на подземной, надземной части здания и трудоёмкость отделочных работ равнозначны. Рассмотрим три варианта графика выполнения работ различными методами (рис.1 а, б, в).
При последовательном методе ведения работ на строительство всех домов уйдёт пятнадцать месяцев при неравномерной загрузке строительных бригад и таком же материальном обеспечении.
При параллельном методе ведения работ на строительство пяти домов уйдёт три месяца при трёхкратной необходимости увеличения штата строительного подразделения и огромном одновременном потреблении материальных ресурсов.
При поточном методе строительства этих домов на их сооружение уйдёт семь месяцев при равномерном расходовании материальных и трудовых ресурсов.
89. Что необходимо сделать для организации строительства комплекса объектов поточным методом?
Для организации строительства объектов поточным методом необходимо:
– расчленить сложный производственный процесс на составляющие процессы;
– разделить труд между исполнителями и закрепить за ними эти процессы;
– создать производственный ритм строительства: разделить весь фронт строительных работ на захватки и установить на них продолжительность выполнения каждого процесса;
– осуществить технологическую увязку выполнения отдельных процессов между собой: назначить очерёдность работ на захватках таким образом, чтобы было максимально совмещено во времени и в пространстве выполнение разнородных процессов.
90. Что называется фронтом строительных работ?
Под фронтом строительных работ предполагается технологическое пространство, в пределах которого осуществляются строительно-монтажные работы в соответствии с полученным заданием. Фронт работы – это часть объекта или сооружения, отводимая производственному коллективу для обеспечения бесперебойной работы в течение определённого промежутка времени (но не менее, чем на смену).
Размеры фронта работ должны приниматься из расчёта правильного и безопасного размещения на этом участке рабочих и находящихся в их распоряжении орудий труда и механизмов.
В качестве фронта работ могут быть приняты захватка, секция здания, участок этажа, ярус.
91. Что называется захваткой?
Участок фронта работ, выделяемый бригаде для работы в течение определённого времени для получения готовой продукции, называется захваткой. Размеры фронта работ, захваток и делянок обычно определяют по площади (м2) или длине (м).
92. Что называется делянкой?
Участок захватки, выделенный для работы звену бригады, называется делянкой.
93. Что называется ярусом?
По мере возведения здания или сооружения в высоту меняется уровень рабочего места. Зона по высоте, в пределах которой возводится часть здания или сооружения с одного рабочего места, называется ярусом.
94. Как назначаются размеры захваток?
Размеры захваток назначают с таким расчётом, чтобы продолжительность выполнения отдельных процессов на захватке составляла единицу времени, не меньшую, чем одна смена. Мес-тоположение границ захватки должно совпадать с архитектуррно-планировочным и конструктивным элементом сооружения. Это может быть квартира или секция в жилом доме, пролёт здания или его часть, фундаменты под технологическое оборудование и т.п.
Продолжительность работы на ярусе может быть принята кратной половине рабочей смены.
95. Какие возможны виды потоков?
Классификацию потоков осуществляют в зависимости от структуры и вида конечной строительной продукции. Различают потоки частные, специализированные, объектные и комплексные.
96. Что такое частный поток?
Частный поток – это элементарный строительный поток, представляющий собой один или несколько процессов, выполняемых одним коллективом (бригадой или звеном). Продукцией частного потока являются элементы конструкций зданий или сооружений (земляные работы, устройство фундаментов, кладка стен, штукатурные работы, монтаж водопровода, отопления и т.п.).
Частный поток организуется там, где возможно выполнение строительных и монтажных работ на разных захватках поточно-расчленённым методом.
97. Что такое специализированный поток?
Специализированный поток – это совокупность технологически связанных частных потоков, совместной продукцией которых является либо конструктивный элемент здания, либо отдельный вид работ.
В качестве примера специализированного потока можно было бы привести кровельные работы: в этом случае устройство пароизоляции, утепления, стяжка, кровельный ковёр в отдельности частные потоки, а вместе конструктивный элемент: кровля.
98. В каких направлениях могут развиваться частные и специализированные потоки?
Частные и специализированные потоки могут иметь различное направление развития: горизонтальное, вертикальное, наклонное, смешанное.
Горизонтальное направление потока осуществляется, например, при устройстве фундаментов, монтаже конструкций одного этажа, кровельных работах и др.
Вертикальное направление развития потока может быть вертикально-восходящим, вертикально-нисходящим или в их сочетаниях. Например: кирпичная кладка труб (поток вертикально-восходящий); малярные работы в жилых домах (поток вертикально-нисходящий).
При наклонной схеме развития потока осуществляют монтаж конструкций на разных этажах, кирпичную кладку этажа и др.
Смешанное направление потоков формируется при комбинированных схемах. Преобладающей схемой развития потоков в многоэтажном строительстве является горизонтально-верти-кальная, в одноэтажном – горизонтальная.
99. Что такое объектный поток?
Объектный поток – это совокупность технологически и организационно связанных специализированных потоков, совместной продукцией которых являются законченные строительством отдельные здания, сооружения или группа зданий, либо сооружение жилого массива, инженерных коммуникаций и т.п.
100. Что такое комплексный поток?
Комплексный поток – это группа организационно связанных объектных потоков, объединённых общей продукцией в виде комплекса сооружений промышленного предприятия, зданий, сооружений. Продукцией комплексного потока являются сданные в эксплуатацию промышленные объекты, жилые кварталы и др.
101. Какие характеры потоков могут быть по ритмичности?
По характеру ритмичности потоки могут быть ритмичными, разноритмичными и неритмичными.
Ритмичный поток – это поток, в котором все составляющие его потоки имеют единый ритм: продолжительность выполнения работ каждой отдельной бригадой на своих захватках одинакова.
Разноритмичный поток – это поток, в котором составляющие его потоки имеют одинаковые ритмы и различные ритмы разнотипных потоков.
Неритмичный поток – это поток, в котором продолжительность выполнения работ каждой бригадой на захватках неодинакова.
Неритмичные строительные потоки проектируются для возведения объектов сложной конфигурации в плане, при различ-ных высотах помещений и неравномерном распределении объёмов работ в пространстве. Такие объекты трудно расчленить на захватки, равные по трудоёмкости. Поэтому продолжительность выполнения работ на захватках отдельными бригадами, которые в процессе строительства имеют постоянный численный состав, различна.
102. Какие характеры потоков различают по продолжительности?
По продолжительности строительства различают краткосрочные и непрерывные потоки.
Краткосрочный поток осуществляется при возведении отдельных зданий или сооружений, либо группы таких объектов.
Непрерывный поток функционирует длительное время и охватывает программу работ, выполняемую строительно-мон-тажной организацией в течение нескольких лет. Непрерывные потоки создают условия для ритмичной работы строительных организаций, позволяют полнее использовать трудовые и материальные ресурсы, парк строительных машин. Такой непрерывный поток благоприятствует стабильной работе транспортных организаций и предприятий строительной индустрии.
103. В чём заключается особенность поточных методов в промышленном строительстве?
В промышленном строительстве, как правило, применяются разноритмичные потоки при различных комбинациях переменных параметров. Это связано с возведением разнородных зданий и сооружений с различными характерами их объёмно-планировочных решений. Поточная организация строительства в этих условиях становится значительно сложнее, чем в жилищном строительстве.
Чтобы не допускать чрезмерной разницы в трудоёмкости работ на захватках одного потока (это влечёт за собой снижение выработки и уменьшает эффективность использования машин, что отражается на темпах строительства) организуются параллельные потоки по группам сходных узлов и объектов.
